অনবোর্ডিং চেকলিস্টের জন্য ২০, ৩০ বা ৫০টি আইটেম—এমন কোনো সর্বজনীন আদর্শ সংখ্যা নেই। একটি তালিকা কার্যকর কি না, তা নির্ভর করে প্রয়োজনীয় কাজগুলো ঠিক সময়ে, ঠিক ব্যক্তির দায়িত্বে এবং নতুন কর্মীর জন্য বোঝার মতোভাবে সাজানো হয়েছে কি না তার ওপর।
সমস্যা সাধারণত দুই দিকে হয়। তালিকা খুব ছোট হলে গুরুত্বপূর্ণ নথি, অ্যাকসেস, প্রশিক্ষণ বা ফলো-আপ বাদ পড়ে যেতে পারে। আবার কয়েক মাসের সব কাজ প্রথম দিনেই দেখালে কর্মী কোনটি আগে করবেন, সেটিই বুঝতে পারেন না।
তাই একটি ভালো অনবোর্ডিং চেকলিস্ট তৈরির বাস্তবসম্মত পদ্ধতি হলো কাজগুলো যোগদানের আগে, প্রথম দিন, প্রথম সপ্তাহ, প্রথম মাস এবং প্রয়োজন অনুযায়ী পরবর্তী কয়েক মাসে ভাগ করা। Acas-এর ২০২৬ সালের নির্দেশনাতেও induction-এর কোনো একক নির্ধারিত সময় নেই; চাকরির ধরন, কর্মীর অভিজ্ঞতা এবং প্রতিষ্ঠানের প্রয়োজন অনুযায়ী পরিকল্পনা বদলানোর কথা বলা হয়েছে।
চেকলিস্ট কতটা দীর্ঘ হবে—সংখ্যার বদলে এই তিনটি বিষয় দেখুন
একটি বিস্তারিত master checklist থাকা সমস্যা নয়। সমস্যা হয় যখন HR-এর পুরো প্রশাসনিক তালিকাটিই নতুন কর্মীর কাজের তালিকা হিসেবে সামনে আসে।
দৈর্ঘ্য বিচার করতে তিনটি প্রশ্ন বেশি কাজে দেয়।
কর্মী কি বুঝতে পারছেন এখন কী করতে হবে?
প্রথম দিনের কাজ এবং দুই মাস পরের কাজ একই সঙ্গে দেখালে অগ্রাধিকার অস্পষ্ট হয়ে যায়। ভবিষ্যতের কাজ master checklist-এ থাকতে পারে, কিন্তু কর্মীর সামনে বর্তমান পর্যায়ের বিষয়গুলোই বেশি দৃশ্যমান রাখা ভালো।
প্রতিটি কাজের দায়িত্ব কার, তা কি পরিষ্কার?
ল্যাপটপ প্রস্তুত করা, ই-মেইল অ্যাকাউন্ট খোলা বা সিস্টেমে অনুমতি দেওয়া অনেক ক্ষেত্রেই HR, IT বা প্রশাসনের দায়িত্ব। এগুলো কর্মীর নিজের task হিসেবে দিলে চেকলিস্ট বিভ্রান্তিকর হয়ে ওঠে।
কাজটির সময়সীমা যৌক্তিক কি না?
নিরাপত্তাসংক্রান্ত জরুরি নির্দেশনা প্রথম দিনেই প্রয়োজন হতে পারে। অন্যদিকে দীর্ঘমেয়াদি প্রশিক্ষণ বা উন্নয়ন পরিকল্পনা কয়েক সপ্তাহ পরে করলেও চলে।
Acas induction পরিকল্পনার সময় বিষয়বস্তু, দায়িত্বশীল ব্যক্তি এবং প্রশিক্ষণের সময় আগেই নির্ধারণের পরামর্শ দেয়। ব্যবহারিকভাবে তাই একটি বিস্তারিত master checklist রেখে কর্মীকে পর্যায়ভিত্তিক কাজ দেখানো বেশির ভাগ প্রতিষ্ঠানের জন্য সুবিধাজনক।
আরও পড়ুন: SaaS Onboarding কী: Signup-এর পর User-কে দ্রুত Value দেখানোর কৌশল

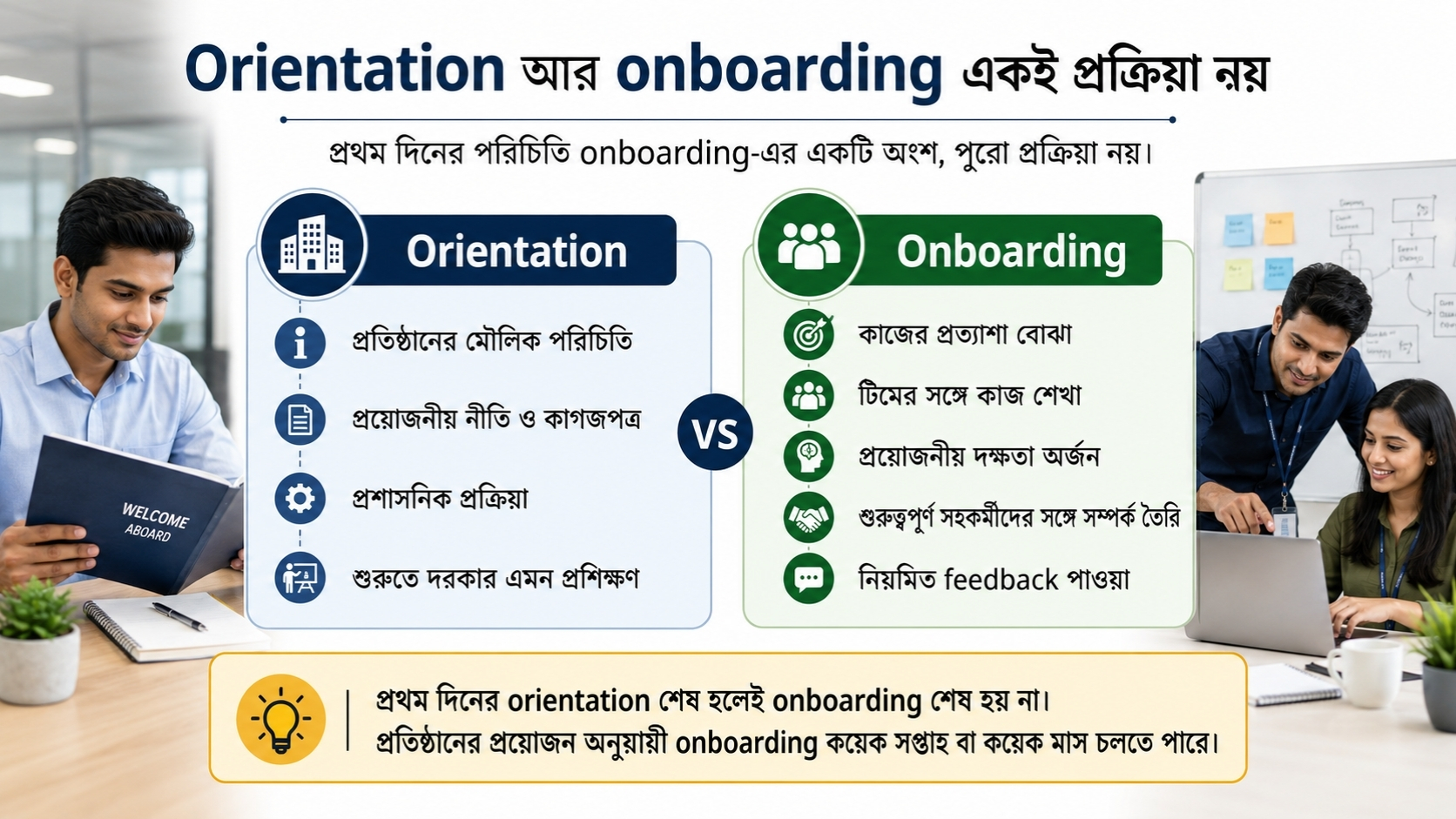

Orientation আর onboarding একই প্রক্রিয়া নয়

প্রথম দিনের পরিচিতি বা orientation শেষ হলেই নতুন কর্মীর onboarding শেষ হয়ে যায় না।
Orientation-এ সাধারণত প্রতিষ্ঠানের মৌলিক পরিচয়, প্রয়োজনীয় নীতি, কাগজপত্র, প্রশাসনিক প্রক্রিয়া এবং শুরুতেই দরকার এমন প্রশিক্ষণ থাকে। SHRM-ও এসব তথ্য একবারে না দিয়ে সম্ভব হলে কয়েক দিন বা এক সপ্তাহে ভাগ করার কথা বলে।
Onboarding-এর পরিসর আরও বড়। এর মধ্যে কাজের প্রত্যাশা বোঝা, টিমের সঙ্গে কাজ শেখা, প্রয়োজনীয় দক্ষতা অর্জন, গুরুত্বপূর্ণ সহকর্মীদের সঙ্গে সম্পর্ক তৈরি এবং নিয়মিত feedback পাওয়া থাকতে পারে। প্রতিষ্ঠানভেদে এই প্রক্রিয়া কয়েক দিন, কয়েক মাস বা আরও দীর্ঘ সময় চলতে পারে।
CIPD induction-এর বিষয়গুলোকে মোটামুটি তিন ভাগে দেখেছে:
- প্রতিষ্ঠান, তার উদ্দেশ্য, নীতি ও কাজের ধরন;
- টিম, ম্যানেজার, সহকর্মী ও সংশ্লিষ্ট মানুষ;
- কর্মীর দায়িত্ব, ভূমিকা ও পারফরম্যান্স প্রত্যাশা।
ফলে অনবোর্ডিং চেকলিস্টের দৈর্ঘ্য নির্ধারণের সময় শুধু প্রথম দিনের প্রশাসনিক কাজ গুনলে পুরো ছবিটি পাওয়া যায় না।
সময়ভিত্তিকভাবে ভাগ করলে তালিকা ব্যবহার করা সহজ হয়
যোগদানের আগে, প্রথম দিন, প্রথম সপ্তাহ, প্রথম মাস এবং প্রথম ৯০ দিন—এই ধরনের কাঠামো কাজ ভাগ করার সুবিধাজনক উপায় হতে পারে। তবে এটি কোনো আইন বা বাধ্যতামূলক HR standard নয়।
| পর্যায় | মূল লক্ষ্য | সাধারণ কাজ |
| যোগদানের আগে | প্রথম দিনের প্রস্তুতি | যোগাযোগ, সরঞ্জাম, অ্যাকসেস, প্রয়োজনীয় নথি |
| প্রথম দিন | কাজ শুরু করার মৌলিক প্রস্তুতি | স্বাগত, জরুরি নীতি, টুল অ্যাকসেস, ম্যানেজারের সঙ্গে পরিচয় |
| প্রথম সপ্তাহ | কাজ ও অগ্রাধিকার বোঝা | দায়িত্ব, workflow, প্রয়োজনীয় প্রশিক্ষণ, টিমের কাজের পদ্ধতি |
| প্রথম মাস | প্রাথমিক অগ্রগতি দেখা | feedback, সমস্যা শনাক্ত, লক্ষ্য ও প্রশিক্ষণের প্রয়োজন |
| প্রথম ৯০ দিন | দায়িত্বে আরও স্বচ্ছন্দ হওয়া | কাজের অগ্রগতি, দায়িত্ব বৃদ্ধি, উন্নয়ন ও পরবর্তী লক্ষ্য |
৩০/৬০/৯০ দিনের check-in একটি পরিচিত ব্যবস্থাপনা কাঠামো। SHRM-এর বিভিন্ন guidance-এও নির্দিষ্ট পর্যায়ে অগ্রগতি ও প্রত্যাশা নিয়ে আলোচনার উদাহরণ আছে। তবে সব পদের শেখার গতি বা দায়িত্ব একই নয়। তাই ৯০ দিনকে কঠোর সমাপ্তিসীমা ধরে পরিকল্পনা করা ঠিক হবে না।
যোগদানের আগেই যেসব কাজ সেরে রাখা যায়
প্রথম দিনের বিশৃঙ্খলা কমাতে অনেক কাজ কর্মী যোগদানের আগেই শেষ করা সম্ভব।
প্রতিষ্ঠানের প্রয়োজন অনুযায়ী যাচাই করা যেতে পারে:
- যোগদানের তারিখ, সময় ও স্থান জানানো হয়েছে কি না;
- রিমোট বা হাইব্রিড হলে সংযোগের পদ্ধতি স্পষ্ট কি না;
- কম্পিউটার বা প্রয়োজনীয় সরঞ্জাম প্রস্তুত আছে কি না;
- ই-মেইল ও প্রয়োজনীয় সিস্টেম অ্যাকাউন্ট তৈরির ব্যবস্থা হয়েছে কি না;
- প্রথম দিন কার সঙ্গে যোগাযোগ করতে হবে, তা কর্মী জানেন কি না;
- প্রথম দিনের সংক্ষিপ্ত সময়সূচি তৈরি আছে কি না;
- আগে পাঠানো সম্ভব এমন নথি বা তথ্য প্রস্তুত কি না।
Acas-ও কর্মী যোগদানের আগে প্রথম দিনের ব্যবস্থা, প্রয়োজনীয় সরঞ্জাম এবং প্রাসঙ্গিক তথ্য প্রস্তুত রাখার পরামর্শ দেয়।
বাংলাদেশে বাধ্যতামূলক নথি, কর্মক্ষেত্রের নিরাপত্তা বা অন্যান্য আইনি বিষয় স্থানীয় আইন ও প্রতিষ্ঠানের প্রযোজ্য নীতি অনুযায়ী নির্ধারণ করতে হবে। UK বা অন্য দেশের checklist হুবহু অনুসরণ করা ঠিক নয়।
প্রথম দিনের তালিকা ছোট ও অগ্রাধিকারভিত্তিক রাখুন
অনবোর্ডিং চেকলিস্ট অযথা দীর্ঘ হয়ে যাওয়ার সবচেয়ে সাধারণ জায়গা প্রথম দিন।
নতুন কর্মীর প্রথম দিনের শেষে অন্তত জানা উচিত তিনি কার কাছে রিপোর্ট করবেন, কাজের জন্য প্রয়োজনীয় সিস্টেমে প্রবেশ করতে পারছেন কি না, প্রথম কয়েক দিনে কী করবেন এবং সমস্যায় কার কাছে যাবেন।
প্রথম দিনে সাধারণভাবে থাকতে পারে:
- ম্যানেজারের সঙ্গে পরিচয়;
- সরাসরি কাজের টিমের গুরুত্বপূর্ণ সদস্যদের পরিচয়;
- কাজের জায়গা বা রিমোট সেটআপ পরীক্ষা;
- ই-মেইল ও প্রয়োজনীয় সিস্টেমে প্রবেশ নিশ্চিত করা;
- প্রযোজ্য নিরাপত্তা নির্দেশনা;
- প্রথম কয়েক দিনের কাজ সম্পর্কে ধারণা;
- সহায়তার জন্য যোগাযোগের ব্যক্তি।
Acas প্রথম দিনে নতুন কর্মীকে অতিরিক্ত তথ্য না দেওয়ার কথাও স্পষ্টভাবে বলেছে। প্রতিষ্ঠানের প্রতিটি বিভাগের দীর্ঘ উপস্থাপনা, পুরো handbook পড়ানো বা একাধিক দীর্ঘ training module একই দিনে শেষ করানো তাই ভালো default নয়।
প্রথম সপ্তাহে প্রশাসনিক কাজ থেকে বাস্তব দায়িত্বে যান
প্রথম সপ্তাহের পর চেকলিস্টে HR-এর প্রশাসনিক কাজের চেয়ে চাকরির বাস্তব দায়িত্ব বেশি গুরুত্ব পাওয়া উচিত।
কর্মীর জানা দরকার:
কোন কাজ আগে করবেন। শুধু job description যথেষ্ট নয়। প্রথম কয়েক সপ্তাহে কোন কাজ অগ্রাধিকার পাবে তা ম্যানেজারের কাছ থেকে পরিষ্কার হওয়া দরকার।
কাজ কীভাবে এগোয়। কোন মিটিং গুরুত্বপূর্ণ, কাজ কোথায় ট্র্যাক করা হয়, সিদ্ধান্ত কে নেন এবং সমস্যা হলে কাকে জানাতে হয়—এসব দৈনন্দিন কাজের জন্য বেশি প্রয়োজনীয়।
কোন প্রশিক্ষণ এখন দরকার। ভবিষ্যতে কাজে লাগতে পারে এমন সব training প্রথম সপ্তাহে শেষ করানোর প্রয়োজন নেই। যে দক্ষতা বা সিস্টেম ছাড়া কর্মী নিজের প্রাথমিক দায়িত্ব করতে পারবেন না, সেটিই আগে আসা উচিত।
কাদের সঙ্গে কাজ করতে হবে। পুরো প্রতিষ্ঠানের সবার সঙ্গে আনুষ্ঠানিক পরিচয়ের বদলে সরাসরি কাজের সঙ্গে যুক্ত মানুষদের অগ্রাধিকার দেওয়া বেশি কার্যকর।
U.S. Office of Personnel Management-এর ২০০৮ সালের federal onboarding model-এও প্রথম সপ্তাহে দায়িত্ব পরিষ্কার করা, কাজ শুরু করানো এবং প্রয়োজনীয় যোগাযোগ গড়ে তোলার মতো বিষয় রাখা হয়েছিল। এটি বর্তমান বৈশ্বিক HR standard নয়; বরং ধাপে ধাপে onboarding সাজানোর একটি পুরোনো কাঠামোগত উদাহরণ।
Buddy থাকতে পারে, কিন্তু ম্যানেজারের ভূমিকা আলাদা
কিছু প্রতিষ্ঠানে নতুন কর্মীর জন্য buddy বা সহায়ক সহকর্মী রাখা হয়। তিনি দৈনন্দিন ছোট প্রশ্ন, অনানুষ্ঠানিক কাজের নিয়ম বা টিমের অভ্যাস বুঝতে সাহায্য করতে পারেন।
SHRM-এর guidance-এও buddy-কে এ ধরনের সহায়ক ভূমিকার সঙ্গে যুক্ত করা হয়েছে। তবে কাজের লক্ষ্য, অগ্রাধিকার ও পারফরম্যান্স প্রত্যাশা ঠিক করার দায়িত্ব ম্যানেজারের।
তাই checklist-এ “buddy assigned” থাকলেই onboarding-এর ব্যবস্থাপনা অংশ সম্পন্ন হয়েছে ধরে নেওয়া ঠিক নয়।
প্রথম মাসে চেকবক্সের চেয়ে feedback বেশি গুরুত্বপূর্ণ
অনবোর্ডিংয়ের শুরুতে “অ্যাকাউন্ট তৈরি হয়েছে কি না” বা “নথি জমা হয়েছে কি না”—এ ধরনের binary task দরকার হয়। কিন্তু কয়েক সপ্তাহ পর একই ধরনের checklist যথেষ্ট নয়।
প্রথম মাসের দিকে ম্যানেজারের দেখা উচিত:
- কর্মী মূল দায়িত্ব বুঝছেন কি না;
- প্রয়োজনীয় সিস্টেম ব্যবহার করতে পারছেন কি না;
- অগ্রাধিকার পরিষ্কার কি না;
- আরও প্রশিক্ষণ প্রয়োজন কি না;
- টিমের সঙ্গে যোগাযোগে কোনো বাধা আছে কি না;
- প্রাথমিক লক্ষ্য বাস্তবসম্মত আছে কি না।
SHRM-এর onboarding guidance-এও প্রথম মাসে check-in এবং নতুন কর্মীর প্রাথমিক কাজ নিয়ে অর্থপূর্ণ feedback দেওয়ার কথা বলা হয়েছে।
এ পর্যায়ে লক্ষ্য হওয়া উচিত সমস্যা শনাক্ত করা—শুধু আরও কয়েকটি ঘরে টিক দেওয়া নয়।
প্রথম ৯০ দিনকে চূড়ান্ত সীমা বানাবেন না
অনেক প্রতিষ্ঠান ৩০, ৬০ ও ৯০ দিনের milestone ব্যবহার করে। কিন্তু ৯০ দিনের শেষে onboarding অবশ্যই শেষ হবে—এমন কোনো সর্বজনীন নিয়ম নেই।
Acas-ও induction-এর জন্য নির্দিষ্ট সময়সীমা দেয় না।
প্রথম ৯০ দিনের কাছাকাছি ম্যানেজার দেখতে পারেন:
- কর্মী কতটা স্বাধীনভাবে দায়িত্ব নিতে পারছেন;
- কোথায় বাড়তি সহায়তা দরকার;
- প্রাথমিক লক্ষ্য কতটা অর্জিত হয়েছে;
- কাজের অগ্রাধিকার বদলেছে কি না;
- গুরুত্বপূর্ণ সহকর্মী বা stakeholder-এর সঙ্গে প্রয়োজনীয় যোগাযোগ হয়েছে কি না;
- পরবর্তী প্রশিক্ষণ বা উন্নয়নের প্রয়োজন কী।
OPM-এর ২০০৮ সালের U.S. federal model-এ প্রথম ৯০ দিনের পরও onboarding-এর পরবর্তী ধাপ রাখা হয়েছিল। এটি ৯০ দিন বা এক বছরকে বাধ্যতামূলক সময়সীমা প্রমাণ করে না; বরং onboarding প্রথম দিনের orientation-এর চেয়ে দীর্ঘ হতে পারে—এটিই এখানে প্রাসঙ্গিক দিক।
চেকলিস্ট আর handbook এক জিনিস নয়
চেকলিস্ট অতিরিক্ত দীর্ঘ হওয়ার আরেকটি কারণ হলো reference material-কে task বানিয়ে ফেলা।
নিচের বিষয়গুলো প্রয়োজন হলে handbook, policy document বা knowledge base-এ রাখা যেতে পারে:
- handbook-এর পুরো বিষয়বস্তু;
- কর্মীর কাজে এখন প্রয়োজন নেই এমন প্রশিক্ষণ;
- দায়িত্বের সঙ্গে সম্পর্কহীন বিভাগের বিস্তারিত;
- ভবিষ্যতের অনির্ধারিত training;
- দীর্ঘ policy text;
- শুধু HR-এর অভ্যন্তরীণ নোট।
একটি সহজ পরীক্ষা করা যায়: এই আইটেমটি কি নির্দিষ্ট কাউকে নির্দিষ্ট সময়ে কোনো কাজ করতে বলছে?
“তথ্য নিরাপত্তা নীতি” একটি reference document। কিন্তু “নির্ধারিত সময়ের মধ্যে তথ্য নিরাপত্তা প্রশিক্ষণ সম্পন্ন করুন” একটি checklist task।
এই পার্থক্য বজায় রাখলে তালিকা অনেক ছোট ও স্পষ্ট হয়, অথচ প্রয়োজনীয় তথ্য হারায় না।
একই চেকলিস্ট সবার ওপর হুবহু প্রয়োগ করবেন না
একটি common template রাখা সুবিধাজনক। কিন্তু একই তালিকা সব ধরনের কর্মীর জন্য ব্যবহার করলে অপ্রয়োজনীয় কাজ বাড়ে।
একজন সফটওয়্যার ডেভেলপারের প্রয়োজনীয় system access এবং training একজন sales employee-এর থেকে আলাদা হতে পারে। আবার নতুন manager-এর প্রয়োজন হতে পারে টিমের লক্ষ্য, রিপোর্টিং কাঠামো এবং চলমান সিদ্ধান্ত সম্পর্কে বাড়তি context।
Acas কর্মীর অভিজ্ঞতা ও কাজের ধরন অনুযায়ী induction plan বদলানোর কথা বলে। SHRM-ও role-tailored onboarding-এর ওপর জোর দেয়।
ব্যবহারিক কাঠামো হতে পারে:
সবার জন্য সাধারণ অংশ + পদভিত্তিক কাজ + প্রয়োজন অনুযায়ী অতিরিক্ত ধাপ।
এতে প্রতিষ্ঠানের একটি মান বজায় থাকে, আবার কর্মীকে অপ্রাসঙ্গিক task-ও করতে হয় না।
রিমোট ও হাইব্রিড কর্মীর জন্য বাড়তি প্রস্তুতি দরকার
অফিসভিত্তিক checklist হুবহু remote employee-এর জন্য ব্যবহার করা সব সময় যথেষ্ট নয়।
বিশেষ করে দেখা দরকার:
- ডিভাইস সময়মতো কর্মীর কাছে পৌঁছেছে কি না;
- প্রয়োজনীয় অ্যাকাউন্ট সক্রিয় হয়েছে কি না;
- প্রতিষ্ঠানের নির্ধারিত security setup সম্পন্ন কি না;
- কোন যোগাযোগমাধ্যম কোন কাজে ব্যবহৃত হয়;
- প্রথম কয়েক দিনের virtual meeting নির্ধারিত আছে কি না;
- সাহায্যের প্রয়োজন হলে কাকে যোগাযোগ করবেন;
- remote বা hybrid working-এর প্রযোজ্য নিয়ম কোথায় পাওয়া যাবে।
CIPD-এর guidance-এ hybrid onboarding-এর ক্ষেত্রে remote working-এর পদ্ধতি বুঝিয়ে দেওয়া, virtual introduction এবং manager-এর নিয়মিত check-in-এর ওপর গুরুত্ব দেওয়া হয়েছে।
ভিডিও মিটিং বাড়ালেই remote onboarding ভালো হয় না। কর্মী কীভাবে তথ্য পাবেন এবং প্রয়োজনে আবার কোথায় খুঁজবেন—সেটিও পরিকল্পনার অংশ হওয়া দরকার।
Master checklist-এ দায়িত্বশীল ব্যক্তি স্পষ্ট করুন

অনবোর্ডিংয়ের সব কাজ নতুন কর্মীর নয়। HR, manager, IT, administration, সহকর্মী এবং buddy—প্রত্যেকের দায়িত্ব আলাদা হতে পারে।
SHRM onboarding-এর বিভিন্ন ভূমিকাকে আলাদা করে দেখিয়েছে। Acas-ও checklist তৈরিতে HR-এর পাশাপাশি line manager, IT, training, security এবং সংশ্লিষ্ট অন্য বিভাগকে যুক্ত করার কথা বলে।

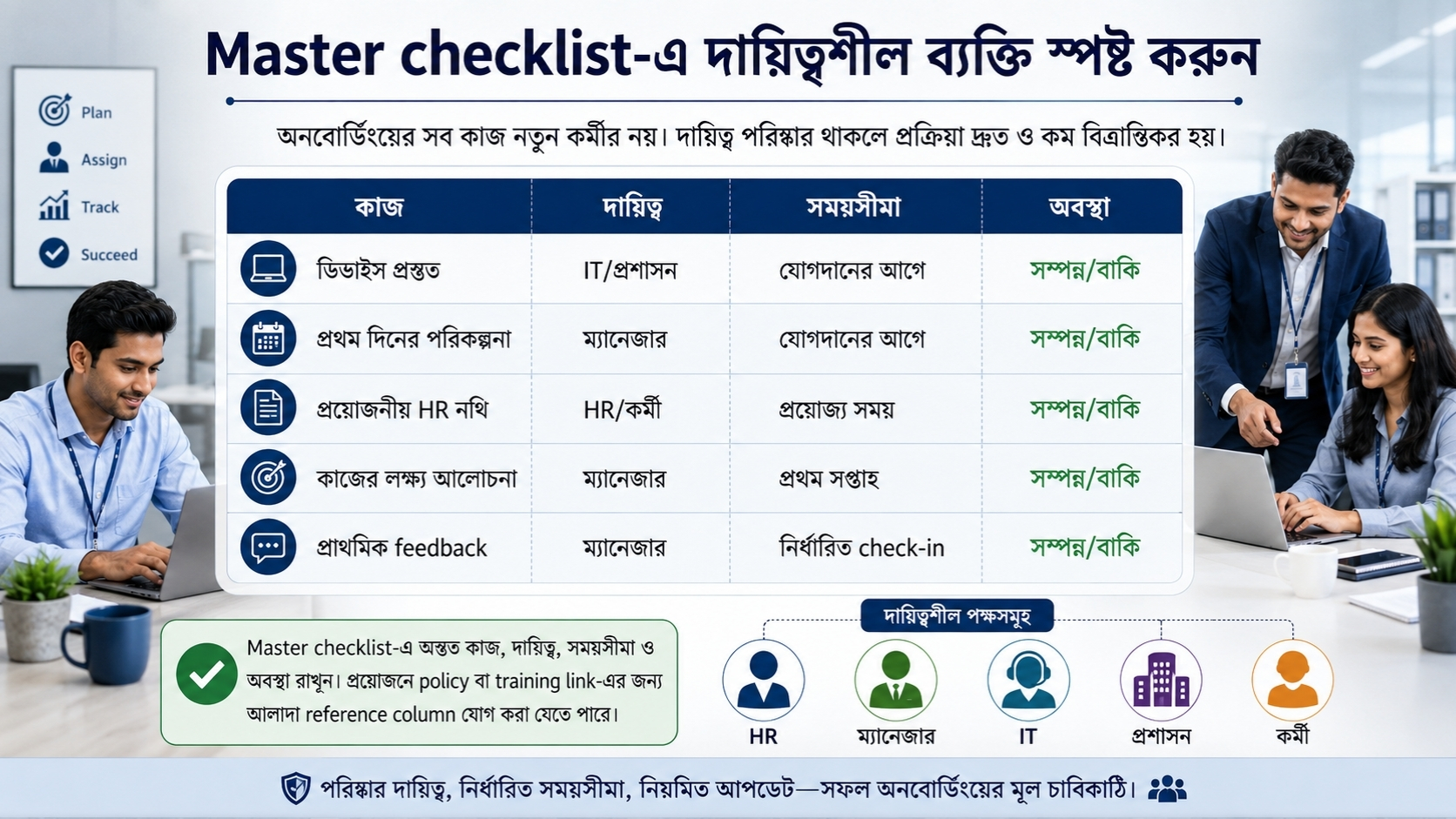

তাই master checklist-এ অন্তত চারটি তথ্য থাকা কাজে দেয়:
| কাজ | দায়িত্ব | সময়সীমা | অবস্থা |
| ডিভাইস প্রস্তুত | IT/প্রশাসন | যোগদানের আগে | সম্পন্ন/বাকি |
| প্রথম দিনের পরিকল্পনা | ম্যানেজার | যোগদানের আগে | সম্পন্ন/বাকি |
| প্রয়োজনীয় HR নথি | HR/কর্মী | প্রযোজ্য সময় | সম্পন্ন/বাকি |
| কাজের লক্ষ্য আলোচনা | ম্যানেজার | প্রথম সপ্তাহ | সম্পন্ন/বাকি |
| প্রাথমিক feedback | ম্যানেজার | নির্ধারিত check-in | সম্পন্ন/বাকি |
প্রয়োজনে policy বা training-এর link রাখার জন্য আলাদা reference column যোগ করা যেতে পারে।
চেকলিস্ট বেশি দীর্ঘ হয়ে গেছে কি না বোঝার উপায়
নিচের কয়েকটি লক্ষণ একসঙ্গে দেখা গেলে তালিকাটি পুনর্বিন্যাস করা দরকার হতে পারে:
- প্রথম দিনেই কয়েক সপ্তাহ বা মাস পরের কাজ দেখানো হচ্ছে;
- একই নীতি একাধিক task হিসেবে এসেছে;
- কোন কাজ আগে করতে হবে বোঝা যাচ্ছে না;
- অনেক task শুধু “পড়ুন” বা “পরিচিত হন” ধরনের অস্পষ্ট নির্দেশনা;
- দায়িত্বশীল ব্যক্তি নির্ধারিত নেই;
- অনেক task ওই কর্মীর জন্য প্রযোজ্য নয়;
- checklist এবং handbook একই জিনিসে পরিণত হয়েছে;
- কাজ সম্পন্ন দেখালেও কর্মী প্রয়োজনীয় প্রক্রিয়া বুঝেছেন কি না দেখা হচ্ছে না।
Acas কার্যক্রম ছড়িয়ে দেওয়ার পরামর্শ দেয়, যাতে নতুন কর্মী অতিরিক্ত তথ্যের চাপে না পড়েন। SHRM-ও orientation-এর তথ্য কয়েক দিন বা এক সপ্তাহে ভাগ করার কথা বলে।
খুব ছোট চেকলিস্টও ঝুঁকিপূর্ণ
“ই-মেইল দিন, টিমের সঙ্গে পরিচয় করিয়ে দিন, কাজ বুঝিয়ে দিন”—এই ধরনের তিন-চার লাইনের তালিকা দেখতে সহজ। কিন্তু এতে প্রয়োজনীয় নথি, system access, প্রশিক্ষণ, নিরাপত্তা, দায়িত্বের সীমা বা পরবর্তী check-in বাদ পড়তে পারে।
তালিকা ছোট করার সঠিক উপায় প্রয়োজনীয় task মুছে দেওয়া নয়।
বরং:
- reference material আলাদা করুন;
- একই ধরনের task একত্র করুন;
- সময় অনুযায়ী কাজ ভাগ করুন;
- পদটির জন্য প্রযোজ্য নয় এমন task বাদ দিন;
- দায়িত্ব ও deadline স্পষ্ট করুন।
নিজের প্রতিষ্ঠানের অনবোর্ডিং চেকলিস্ট তৈরির সহজ পথ
প্রথমবার checklist তৈরি করলে HR একা বসে পুরো তালিকা বানানোর বদলে সংশ্লিষ্ট পক্ষগুলোর প্রয়োজন সংগ্রহ করা ভালো। এর মধ্যে manager, IT, administration, training বা security team থাকতে পারে।
তারপর প্রতিটি task-এর জন্য পাঁচটি প্রশ্ন করুন:
১. কাজটি কার জন্য প্রযোজ্য?
২. কখন শেষ করতে হবে?
৩. দায়িত্ব কার?
৪. কাজ শেষ হয়েছে কীভাবে বোঝা যাবে?
৫. নতুন কর্মীকে এটি এখনই দেখানো প্রয়োজন কি না?
এরপর কাজগুলো যোগদানের আগে, প্রথম দিন, প্রথম সপ্তাহ এবং পরবর্তী প্রয়োজনীয় milestone-এ ভাগ করুন।
কয়েকজন নতুন কর্মীর onboarding শেষ হওয়ার পর কর্মী ও manager-এর feedback দেখে তালিকাটি আবার পর্যালোচনা করুন। কোথাও অপ্রয়োজনীয় task আছে কি না, কোনো কাজ দেরিতে দেওয়া হচ্ছে কি না বা গুরুত্বপূর্ণ কিছু বারবার বাদ পড়ছে কি না—এসব দেখে checklist বদলানোই বেশি কার্যকর।
আদর্শ দৈর্ঘ্যের বাস্তবসম্মত নিয়ম
অনবোর্ডিং চেকলিস্টে আদর্শ আইটেমসংখ্যা নেই। HR-এর master list দীর্ঘ হতে পারে, কিন্তু নতুন কর্মীর সামনে এক সময়ে তার প্রয়োজনের চেয়ে বেশি কাজ বা তথ্য থাকা উচিত নয়।
প্রথমবার তৈরি করলে একটি master checklist বানিয়ে সময় ও ভূমিকা অনুযায়ী ভাগ করুন। এরপর বাস্তব onboarding-এর feedback ব্যবহার করে তালিকা ছোট, বড় বা পুনর্বিন্যাস করুন।
চেকলিস্টের উদ্দেশ্য বেশি ঘরে টিক দেওয়া নয়। নতুন কর্মী যেন প্রয়োজনীয় তথ্য, মানুষ, সরঞ্জাম ও দিকনির্দেশনা ঠিক সময়ে পান—দৈর্ঘ্য নির্ধারণের সবচেয়ে কার্যকর ভিত্তি সেটিই।
শেষ কথা
একটি কার্যকর SaaS onboarding checklist কতটি আইটেমের হবে, তার চেয়ে বেশি গুরুত্বপূর্ণ হলো—নতুন কর্মী সঠিক সময়ে সঠিক কাজটি পাচ্ছেন কি না। প্রথম দিনেই পুরো প্রক্রিয়া শেষ করার চেষ্টা না করে কাজগুলো পর্যায়ভিত্তিক সাজানো, দায়িত্ব পরিষ্কার রাখা এবং অপ্রয়োজনীয় তথ্য আলাদা করাই ভালো পদ্ধতি।
প্রতিষ্ঠানের জন্য সবচেয়ে বাস্তবসম্মত পথ হলো একটি master checklist তৈরি করা, তারপর পদ, দায়িত্ব ও কাজের ধরন অনুযায়ী সেটি মানিয়ে নেওয়া। কয়েকটি onboarding cycle শেষ হওয়ার পর কর্মী ও ম্যানেজারের feedback দেখে তালিকাটি নিয়মিত সংশোধন করলে এটি আরও ব্যবহারযোগ্য হবে।
প্রায়শই জিজ্ঞাসিত প্রশ্ন
১. একটি SaaS onboarding checklist-এ কতটি ধাপ থাকা উচিত?
নির্দিষ্ট কোনো আদর্শ সংখ্যা নেই। চেকলিস্টের দৈর্ঘ্য নির্ভর করবে কর্মীর ভূমিকা, প্রতিষ্ঠানের আকার, প্রয়োজনীয় সিস্টেম অ্যাকসেস, প্রশিক্ষণ এবং দায়িত্বের ওপর। ভালো পদ্ধতি হলো কাজগুলো যোগদানের আগে, প্রথম দিন, প্রথম সপ্তাহ, প্রথম মাস এবং পরবর্তী গুরুত্বপূর্ণ ধাপে ভাগ করা।
২. প্রথম দিনেই কি পুরো onboarding checklist সম্পন্ন করা উচিত?
না। প্রথম দিনে শুধু জরুরি ও তাৎক্ষণিকভাবে প্রয়োজনীয় কাজগুলো রাখা ভালো। যেমন ম্যানেজারের সঙ্গে পরিচয়, প্রয়োজনীয় অ্যাকাউন্ট ও সরঞ্জাম চালু করা, গুরুত্বপূর্ণ নীতি জানা এবং প্রথম কয়েক দিনের কাজ বোঝা। দীর্ঘমেয়াদি প্রশিক্ষণ ও উন্নয়নমূলক কাজ পরে ভাগ করে দেওয়া যায়।
৩. ৯০ দিনের onboarding plan কি সব প্রতিষ্ঠানের জন্য প্রয়োজন?
না। ৩০/৬০/৯০ দিনের কাঠামো একটি ব্যবহারিক পরিকল্পনা পদ্ধতি, বাধ্যতামূলক নিয়ম নয়। কোনো প্রতিষ্ঠানে onboarding ৯০ দিনের আগেই অনেকটা সম্পন্ন হতে পারে, আবার জটিল পদ বা দায়িত্বের ক্ষেত্রে আরও বেশি সময় লাগতে পারে। তাই সময়সীমার চেয়ে কর্মী দায়িত্ব বুঝছেন এবং প্রয়োজনীয় সহায়তা পাচ্ছেন কি না, সেটিই বেশি গুরুত্বপূর্ণ।
